[工事部Sの現場:過去編4]

こんにちは。工事部Sです。

ゴールデンウィークという間食・夜食が増える10日間。

皆様はどう過ごされましたでしょうか。
ワタクシはどこにも行かず、ジムにも行かず、ゆっくり過ごしておりました。
今週から再度目標を設定し、ジムに通い始めたいと思います。-10kg減量!!!!
さてさて。
今回は、久しぶりに過去の現場を紹介したいと思います。
某役所工事の屋上防水工事です。
工法は、塩ビシート機械的固定工法になります。
まずは、着手前の写真です。
下地が平滑ではありませんが、本工事内容としては既存の下地のまま塩ビシートを施工してまいります。

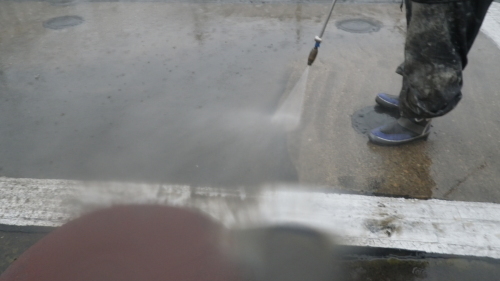

まずは高圧洗浄にて下地を清掃していきます。
汚れが酷いのがわかりますね。
ものすごく綺麗になりました。

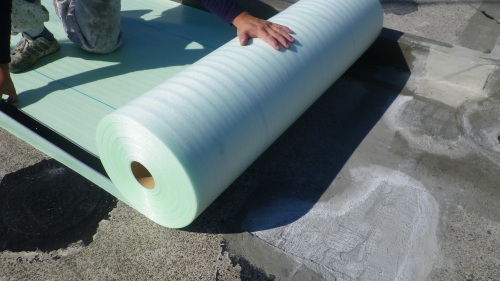

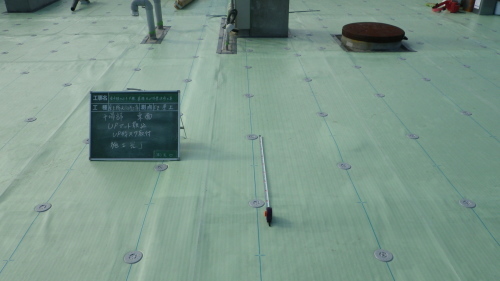

続いて通気マットを敷きこみます。
通気を逃して、下地の不陸を緩和する働きがあります。

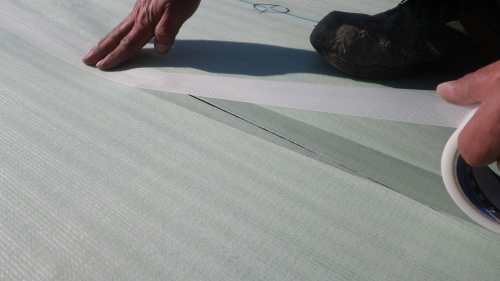

マットのジョイント部部には、しっかりとジョイントテープを貼っていきます。

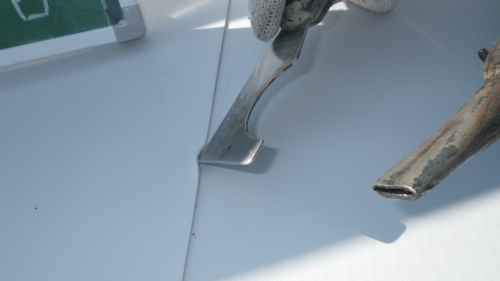

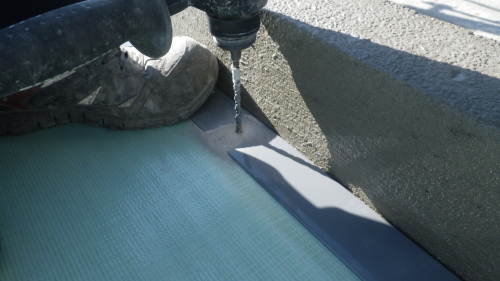

続いて入隅に鋼板(プレート)とディスクを取り付けていきます。

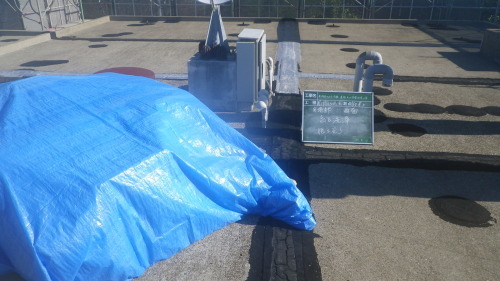

1日の施工範囲で次の日に持ち越すため、鋼板の隙間から雨が入らないように雨養生を実施します。

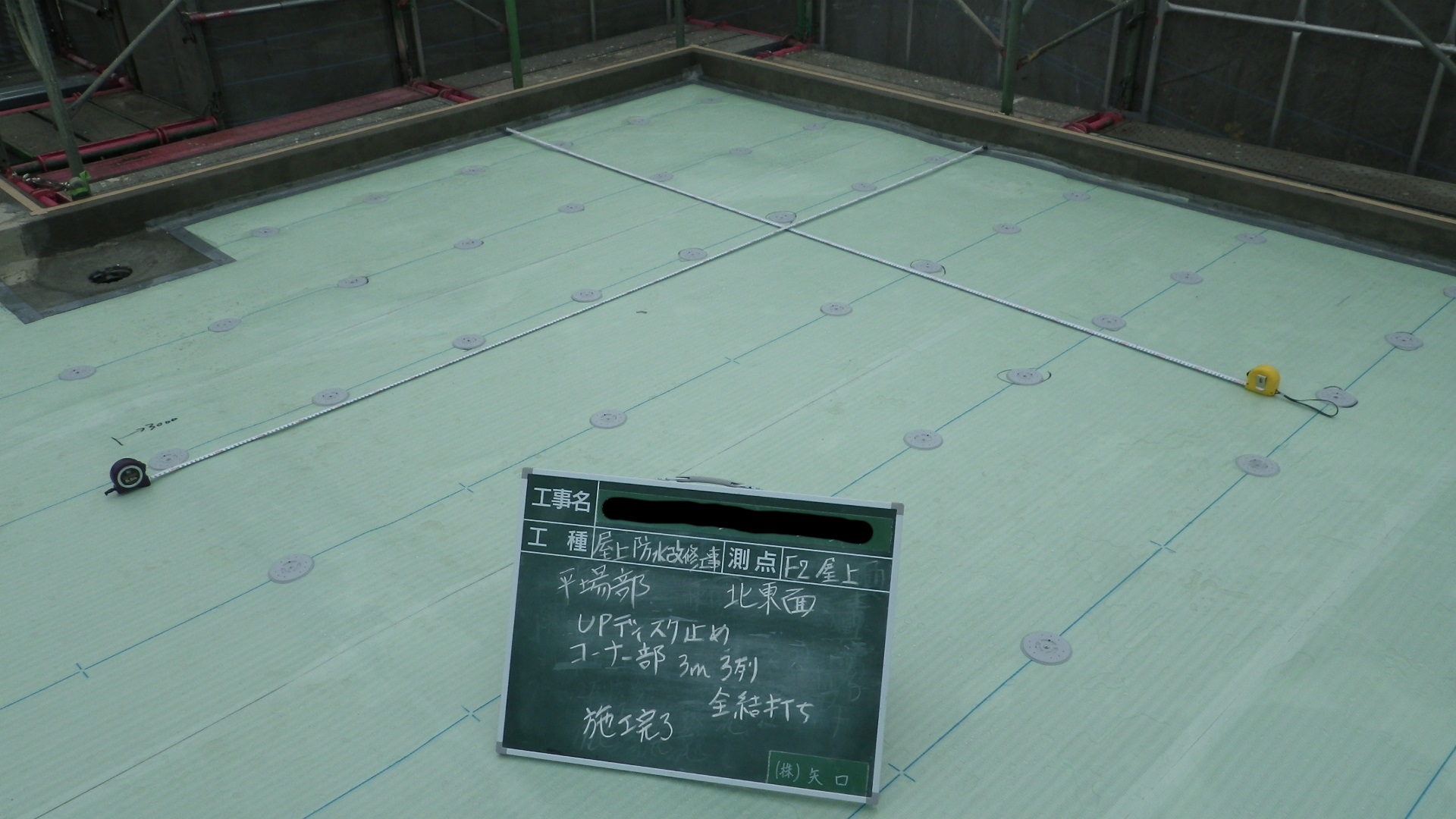

ディスクの取付は、標準固定ピッチと範囲を遵守して施工します。
周辺部は、1列目を1つ空き、2列目は全ピッチで取り付けます。
コーナー部は、入隅から3m離れた3列は全ピッチで取り付けます。

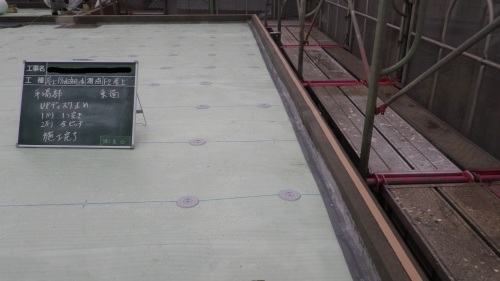

全てのディスクの取付が完了しました。
続いて、塩ビシートを張り込んでいきます。

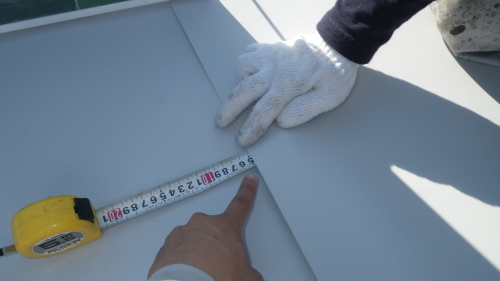

塩ビシートのジョイント重ね部分は40㎜以上とります。

溶着剤を塗って、シートとシートのジョイント部を貼り付けていきます。

貼り付けた後は、再度ジョイント部の貼り付けがしっかりされているか確認を行います。

貼り残しがありましたね。
しっかりと熱溶着していきます。

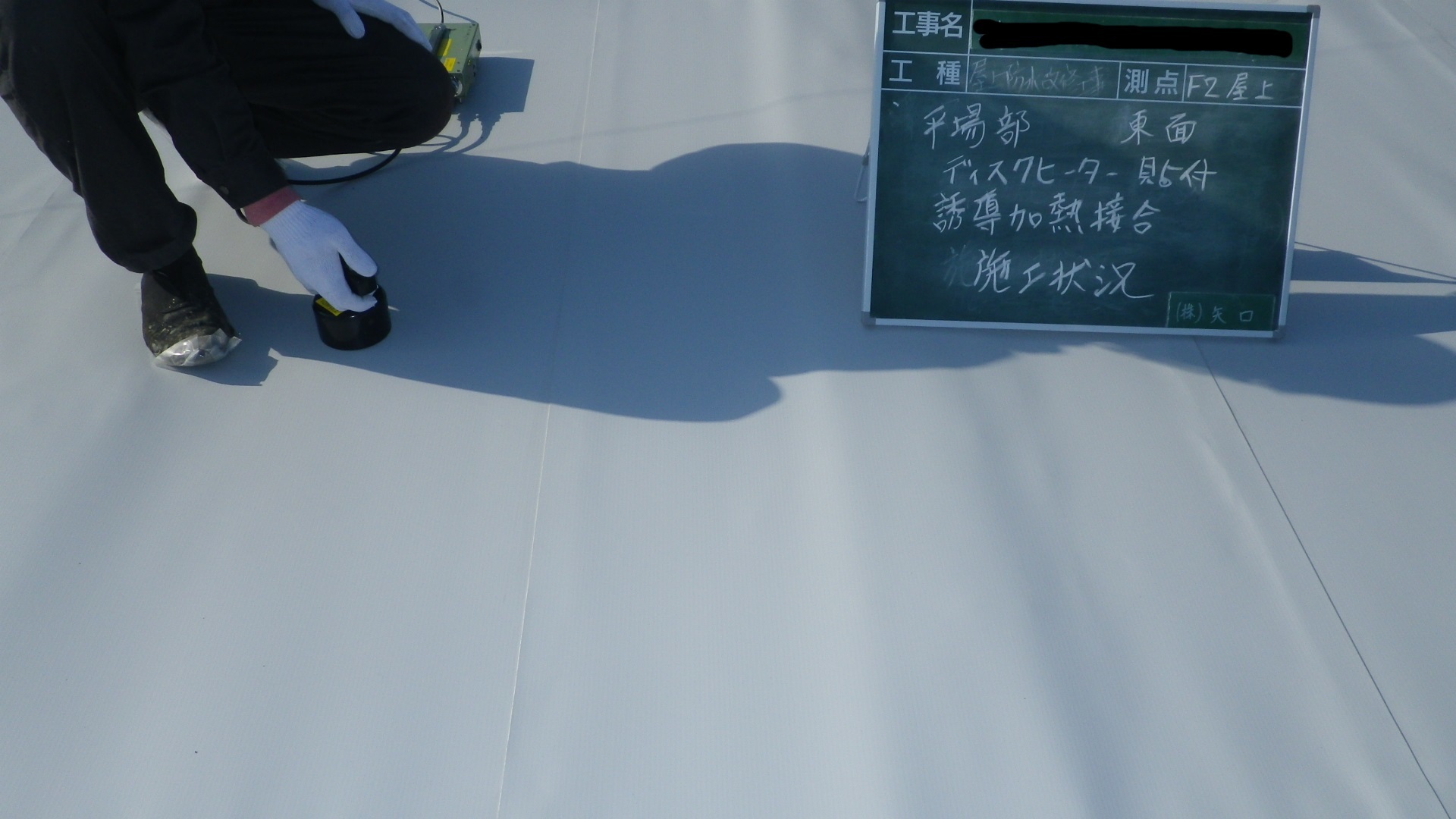

ジョイント部が張り終わりましたら、ディスクと塩ビシートをディスクヒーターの熱でくっつけます。
最後にジョイント部にはUシールと呼ばれる特殊溶剤を塗っていきます。

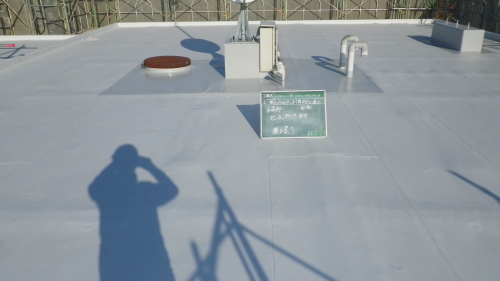

長くなりましたが、以上で完了になります。

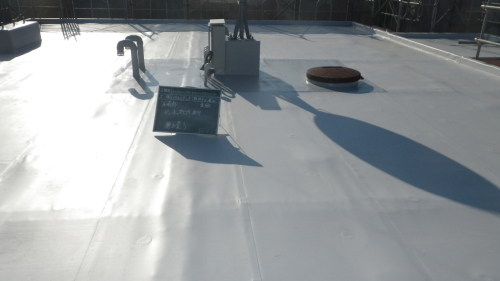

とても綺麗な仕上がりになりました。
