前回に引き続き、今回も私が過去に行ってきた現場の紹介をしたいと思います。
過去現場2
○鉄棒撤去工事
某学校の鉄棒撤去を行います。
撤去する内容は以下です。
・低鉄棒
・砂場に設置されていた高鉄棒のコンクリート基礎
低鉄棒
高鉄棒のコンクリート基礎
低鉄棒は、ガスバーナーにて部分撤去していきます。
高鉄棒は、コンクリート基礎を縛れる深さまで周辺を掘って重機で吊り上げます。
部分撤去した低鉄棒を、重機で吊り上げます。

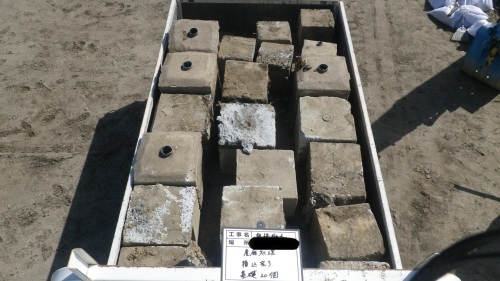

重機で動かせないコンクリート基礎は斫り機で対応します。
掘り起こした土を山砂で埋め戻します。
低鉄棒・高鉄棒の埋戻しが完了しました。
低鉄棒
高鉄棒

撤去した鉄棒及びコンクリート基礎を産廃契約車輛に詰め込みます。
契約している産廃処理場にて処分を行います。
処分項目は、鉄部とコンクリートガラになります。
今回の工事は、撤去~埋戻し~産廃処理という流れでした。
産廃処理を2回に分けて行いましたので、9時~16時の作業時間です。
ほぼ1日かかってしまいましたね。
次回も引き続き、過去現場のご紹介をさせていただきます。

![[工事部Sの現場:過去編2]_d0176793_07504671.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_07504671_d1d038a5.jpg)
![[工事部Sの現場:過去編2]_d0176793_08000053.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_08000053_a7be5123.jpg)
![[工事部Sの現場:過去編2]_d0176793_07580707.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_07580707_d0eb1b56.jpg)
![[工事部Sの現場:過去編2]_d0176793_08045767.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_08045767_45a7d315.jpg)
![[工事部Sの現場:過去編2]_d0176793_08055380.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_08055380_f76ca8f9.jpg)
![[工事部Sの現場:過去編2]_d0176793_08083926.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_08083926_40556c52.jpg)
![[工事部Sの現場:過去編2]_d0176793_08124591.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_08124591_f6e45005.jpg)
![[工事部Sの現場:過去編2]_d0176793_08121317.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_08121317_8165b4ce.jpg)
![[工事部Sの現場:過去編2]_d0176793_08155978.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_08155978_5dce588f.jpg)
![[工事部Sの現場:過去編2]_d0176793_08170912.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_08170912_3de7a31a.jpg)
![[工事部Sの現場:過去編2]_d0176793_08192056.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_08192056_adb80342.jpg)
![[工事部Sの現場:過去編2]_d0176793_08195592.jpg](https://www.yaguchi1968.com/wp-content/uploads/2026/08/d0176793_08195592_50db8ea5.jpg)
